2025年12月28日10時18分,隨著宿遷供電公司調度中心一聲令下,宿遷鑫儲20萬千瓦/40萬千瓦時儲能電站項目220kV線路工程經過三次衝擊,一次送電成功,12月29日,儲能站內正式並網運行,標誌著該工程正式投入運行。
鑫儲科技220kV線路工程是宿遷公司繼惠然實業220kV變電站送電成功後簽約的首個220kV線路工程,是省重點能源基礎設施項目,也是優化區域電網結構、提升供電能力的關鍵性工程。

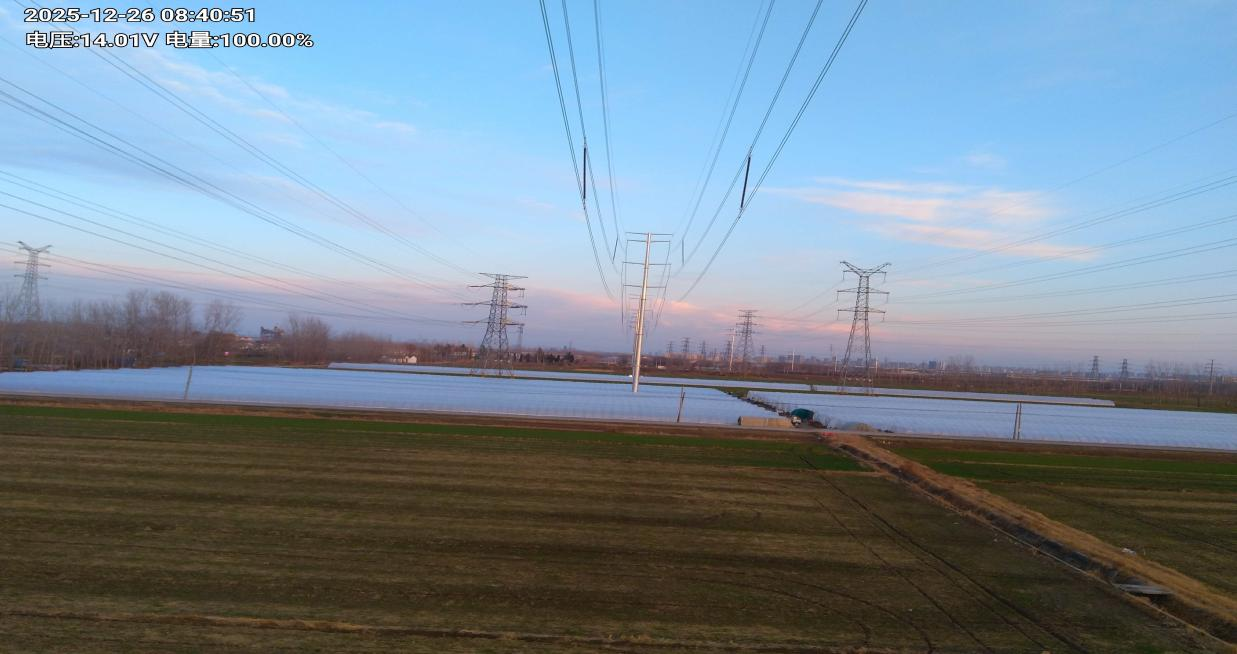

該工程位於宿遷市蘇宿工業園區蔡集鎮境內,項目起點為220kV西郊變,終點至宿遷鑫儲科技儲能電站,采用鑫儲科技220kV升壓站新建1回220kV線路接入220kV西郊變220kV母線,工程新建路徑長度約為2.113km,其中新建雙回架空路徑長約1.3km,新建單回架空路徑長約0.815km。
工程自2025年10月19日開工建設以來,麵對複雜地形、交叉跨越多、工期緊張等困難,特別是占地征用、青苗補償、林木砍伐等耗費大量的人力和財力,宿遷公司根據現場實際情況,精心組織、科學管理、協同攻堅,合理安排施工計劃,積極投入施工力量,確保施工全過程的可控,嚴格把控安全、質量、進度關,確保了工程建設優質高效推進。
工程基本完工後,為推進停電施工,宿遷公司高層積極協調陪停企業,承諾做好停電期間發電保電工作,保障企業基本生產生活用電。11月20日停電平衡會順利召開。此後,各部門通力協作準備質監材料,12月23日順利通過江蘇省電力工程質量監督中心站投前檢查,12月24日收到並網意見書。
拿到並網許可後,工程管理人員迅速組織施工團隊加班加點開展停電搭接,後勤部門同步落實陪停企業保電工作,12月25日完成施工。12月26日,升壓站及外線啟委會召開,線路工作全部完成並具備送電條件,最終於12月28日成功送電。
首戰告捷,動力倍增。該工程的順利投運,是全體建設者辛勤付出的成果,也離不開地方政府、xiangguanbumenjiyanxianqunzhongdedalizhichi。zhebujinshixiuqiangongsizaidianwangjianshelingyuqudedezhongdatupo,gengshifuwudifangjingjishehuigaozhiliangfazhandejutishijian,jiangjinyibuzhimiquyuzhuwangjia、提升電網效能,提供更可靠的能源保障。未來,宿遷公司將持續加強電網建設、提升供電服務水平,為區域高質量發展貢獻更大力量。
